余干到鄱余高等级公路建设最新进展来啦 | 余干网-最新平台送体验金

2019年9月21日18:53:43干越交通723字阅读2分24秒

项目责任人:方旺林

一、项目概况:

本项目全长34.597公里(其中特大桥12566米/座,大桥579米/座,中桥382米/5座,分离式立交桥132米/2座)特大桥12678米/1座,路基宽度24.5米,双向四车道,项目估算投资约26亿元。

二、本周进展情况:

工作动态:①项目公司同余干县交通运输局相关负责人就余干县境内房屋征迁、红线用地测绘分割、新增取土场选址等问题作进一步沟通协调。

②项目公司对余干乌泥镇境内房屋征迁可行性方案、鄱阳境内蟹塘征收时间及鄱阳境内取土场检测等相关问题进行探讨商定。③项目公司召开“不忘初心、牢记使命”主题学习会。

④项目公司召开公司内部培训会议。

工程进展

鄱余段:完成2#栈桥2跨15m,16#平台已完成50%,17#平台已完成30%;拌合站料仓基础系梁已完成70%;地坑累计完成100%;水泥罐安装完成100%,主机拼装完成90%;

实验室建设已全部完成;桩基18a-0进尺6米,累计进尺6m;18a-2进尺5m,累计进尺5m;

梁场本周龙门吊基础开挖,浇筑垫层完成4条,基础浇筑混凝土完成1条;梁场内钢筋加工厂基础浇筑混凝土完成30个。钢筋加工厂基础系梁浇筑完成3条,钢结构开始施工。

余干段:完成梁厂填筑施工5亩,累计完成梁厂填筑54.25亩,梁厂生活区板房全部完成;拌合站120站投入使用;拌合站料仓隔墙完成70%;拌合站水电安装完成;

地磅及其配套设施完成;梁厂钢筋加工场基础完成90%;392#b-5桩基累计孔深24.6m。


探讨商定余干乌泥镇境内房屋征迁可行性方案等问题:

协调房屋征迁、红线用地测绘分割等问题:

余干到鄱余高等级公路建设最新进展来啦

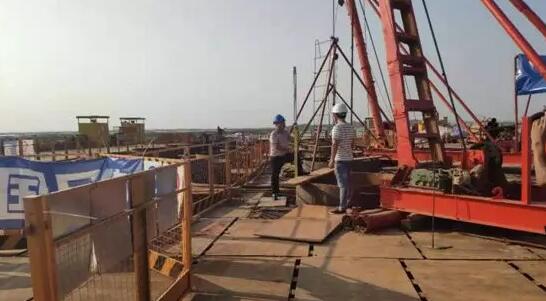

不忘初心、牢记使命,主题学习会:

余干到鄱余高等级公路建设最新进展来啦

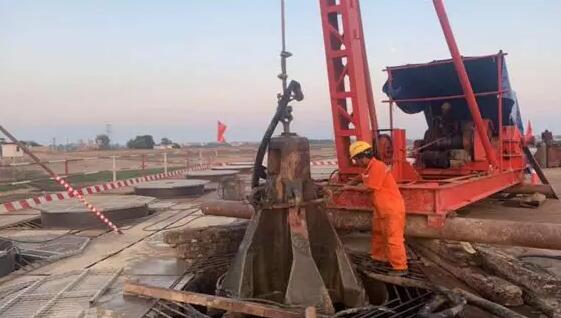

鄱阳段18-a-0#桩基施工:

余干到鄱余高等级公路建设最新进展来啦

余干段392#b-5桩基钻孔:

余干到鄱余高等级公路建设最新进展来啦

素材来源:上饶交建

特别声明:以上内容来源于编辑整理发布,如有不妥之处,请与我方联系删除处理。
余干资讯

余干一男子被“骗婚”损失7万多

1991年出生的江苏女孩梁某某,本该在一个奋斗的年纪书写自己的青春。但她为了钱财,伙同“媒婆”以结婚为诱饵诈骗余干曹先生共计7.15万元。天网恢恢疏而不漏,最终梁某某涉嫌诈骗罪被被法院取保候审。 20...
余干资讯

恭喜!余干两位老师当选2021最美教师

关于2021年上饶市“最美教师”评选结果的公示 根据市委宣传部、市教育局《关于开展2021年上饶市“最美教师”评选活动的通知》(饶宣字〔2021〕16号)精神,各地各校自下而上,层层推荐,共推荐了“最...
