鄱余高等级公路(鄱阳县城至余干乌泥段改建工程)最新施工进度 | 余干网-最新平台送体验金

2019年6月25日20:34:05干越交通10702字阅读2分20秒

1、项目建设内容

鄱余高等级公路(g236芜湖至汕尾公路鄱阳县城至余干乌泥段改建工程)按国道一级公路建设,路基宽度24.5米,特大桥12678米/1座,建设里程34.41公里,总投资概算254639.47万元。

项目按ppp模式运作,市公路管理局为项目实施机构,市交通投资集团有限公司为政府出资方代表,并通过公开招标选定中国铁建大桥工程局集团有限公司和上海城建市政工程集团有限公司(联合体)为社会投资人,组建项目公司,对项目进行投资、融资、建设、运营和管理。

项目于2018年12月开工建设,2021年12月建成通车,工期36个月。

2、本周进展情况

鄱阳境内:本周投资约137.7万元。

1.本周栈桥1#栈桥完成1跨,二号栈桥完成2跨,共36米。

2. 拌合站和梁场正在清表,18#、19#墩护筒正在加工材料。

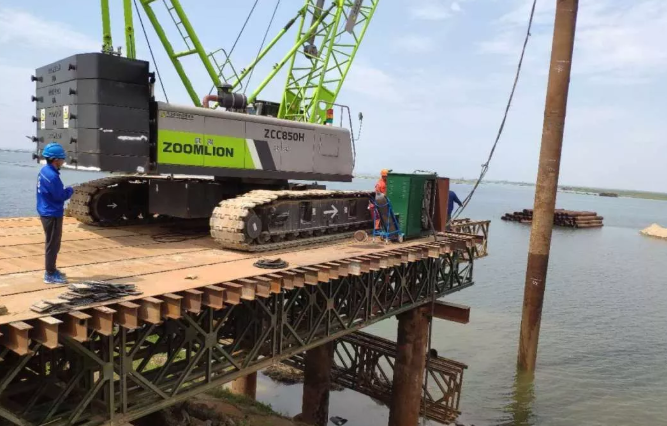

鄱余高等级公路(鄱阳县城至余干乌泥段改建工程)最新施工进度

余干境内:本周投资约300万元。

1. 施工便道完成300m。

2. 梁场便道完成280m。

3. 6#钢栈桥开始搭设231#钢平台。

4. k16 350处便道小钢栈桥开始施工。

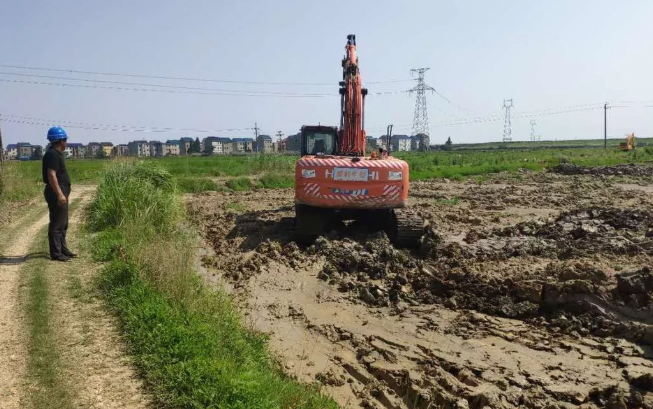

鄱余高等级公路(鄱阳县城至余干乌泥段改建工程)最新施工进度

3、累计完成情况

鄱阳方面(累计投资约4973.81万元)

1.项目部驻地建设完成。

2. 钢栈桥及平台:目前钢栈桥完成366m、18#、19#平台完成,剩余钢栈桥333m及16#、17#平台计划8月底完成。

3. 进场主便道:目前已完成5876m。

4. 码头:乐安河两侧两座码头已完成施工。

5. 大堤改路:全长250m,已完成施工。

余干方面(累计投资约5099万元)

1.项目部驻地建设完成。

2.钢栈桥及平台:7#钢栈桥完成,共计234米;8#钢栈桥完成,共计291米;6#钢栈桥正在施工,累计完成204米。

3. 进场主便道:便道完成3140m,完成56.8%。

特别声明:以上内容来源于编辑整理发布,如有不妥之处,请与我方联系删除处理。
干越交通
鄱余高等级公路施工进度 1.项目建设内容:鄱余高等级公路(g236芜湖至汕尾公路鄱阳县城至余干乌泥段改建工程)按国道一级公路建设,路基宽度24.5米,特大桥12.566千米/1座,建设里程34.597...
余干资讯
g236芜湖至汕尾公路鄱阳县城至余干乌泥段改建工程是省重点工程,并被纳入“十三五”全国交通扶贫“双百”工程。 国庆期间,项目主体工程建设正快速推进中,力争完成今年8亿元的生产目标。 在鄱余高等级公路鄱...
余干资讯

鄱余高等级公路施工现场图曝光

鄱余高等级公路是国道g236鄱阳县城至余干乌泥段升级改建项目,北起鄱余公路鄱阳县城洪迈大道与大桥路交叉口,跨昌江、乐安河、鄱阳湖,经信丰垦殖场、石口镇、乌泥镇。 南连鄱余公路余干县鹭鸶港乡三湖村与余干...
